Строителството на сграда "Кедър" напредва бързо

08.04.2020, STONEHARD

Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда
Строителството на сграда

Въпреки създалата се обстановка в страната, работните процеси в сферата на строителството са официално разрешени и изграждането на сграда "Кедър" върви по график, като се спазват стриктно всички инструкции за безопастност за предпазване от разпространението на COVID-19.

Атрактивният проект се намира в кв."Бъкстон" и привлече купувачите с интересната си неокласическа визия, функционално разпределените си жилища и иноватитен проект за покривно пространство, превърнато в лятно кино и открита трапезария.

Строителните дейности по сграда "Кедър" напредват динамично като към момента е завършено следното:

Сградата:

- Груб строеж - 100 % ИЗПЪЛНЕН АКТ 14

- УДОСТ. 181 ОТ ЗУТ за степен на завършеност груб строеж с изпълнени зидарии на 100% и покрив на 100%

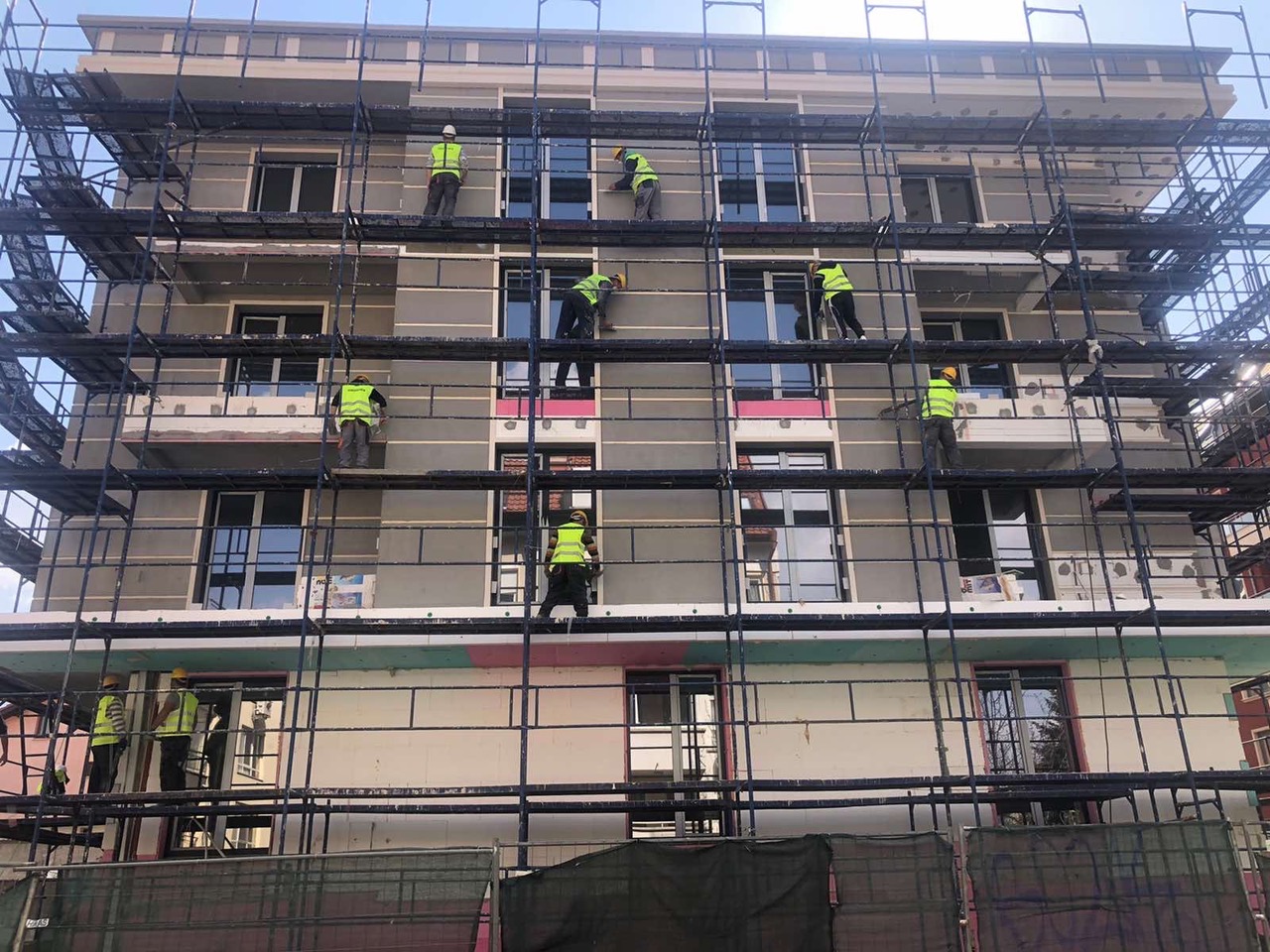

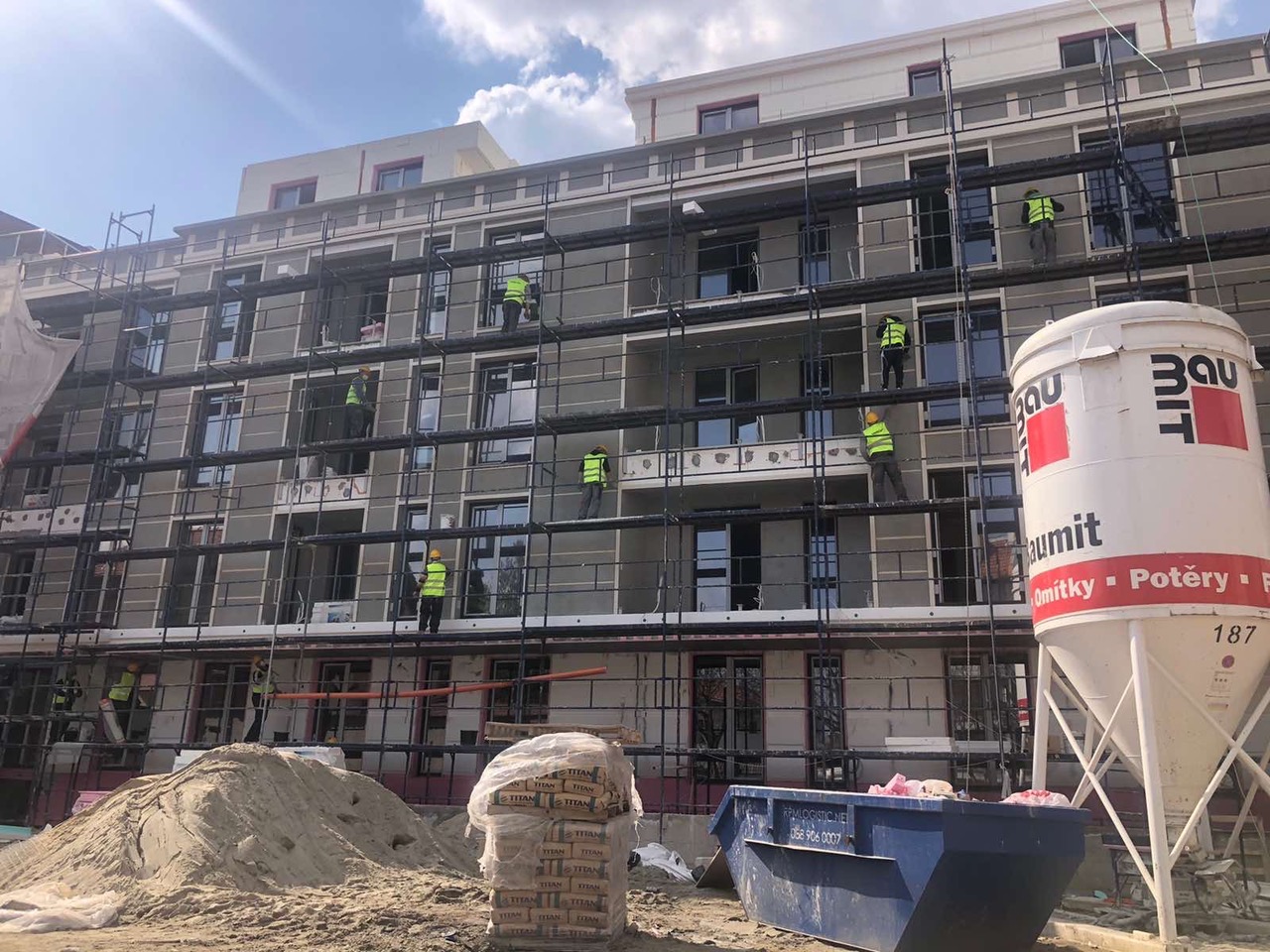

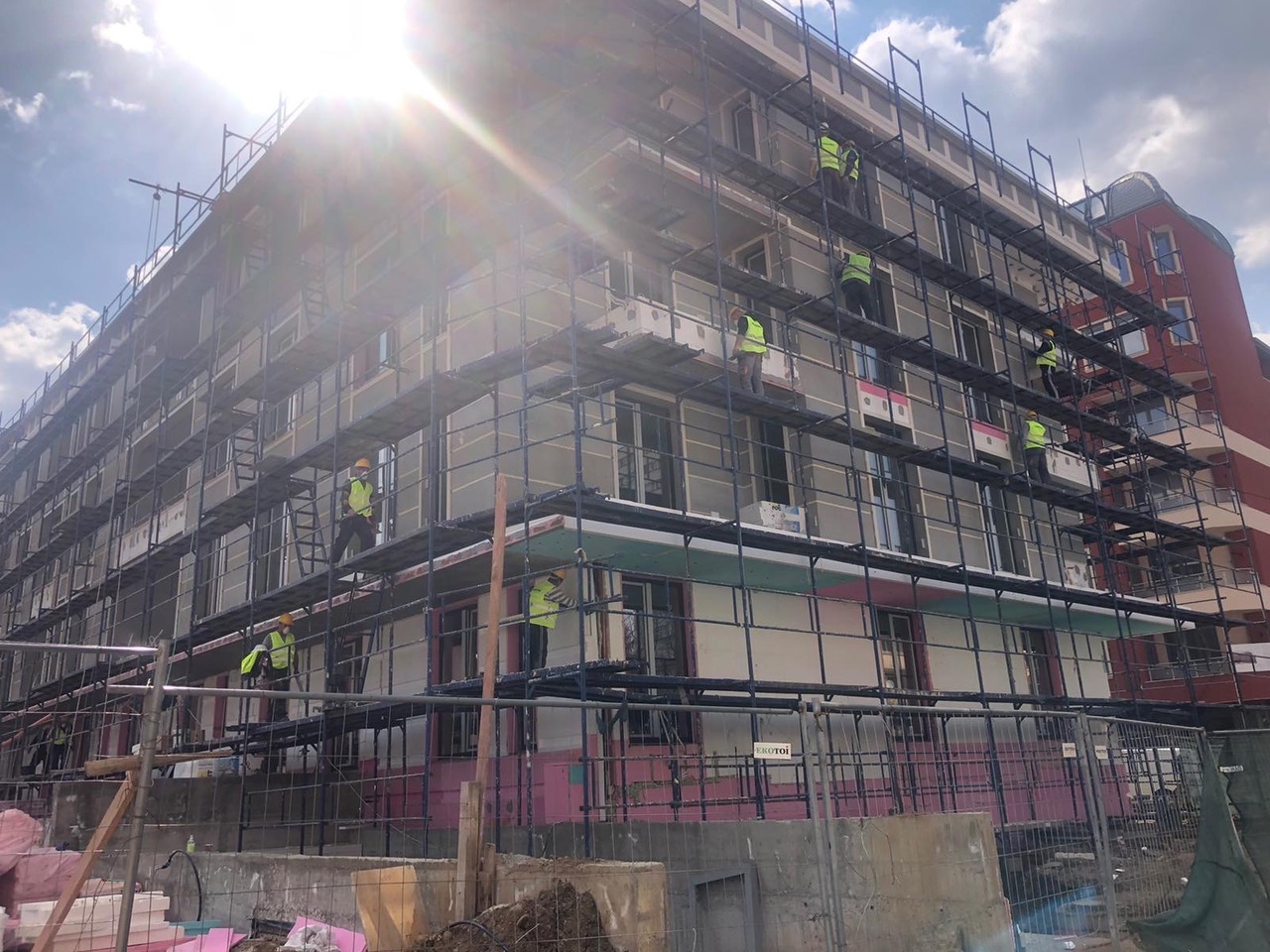

- Фасада – срок на изпълнение – 10.05.2020

- Парапети по фасада - срок на изпълнение – 20.05.2020

Апартаментите:

- Монтирана дограма – 100 %

- Електроинсталации по апартаментите – 100 %

- ВИК по апартаментите – 100 %

- ОВК по апартаментите – 100 %

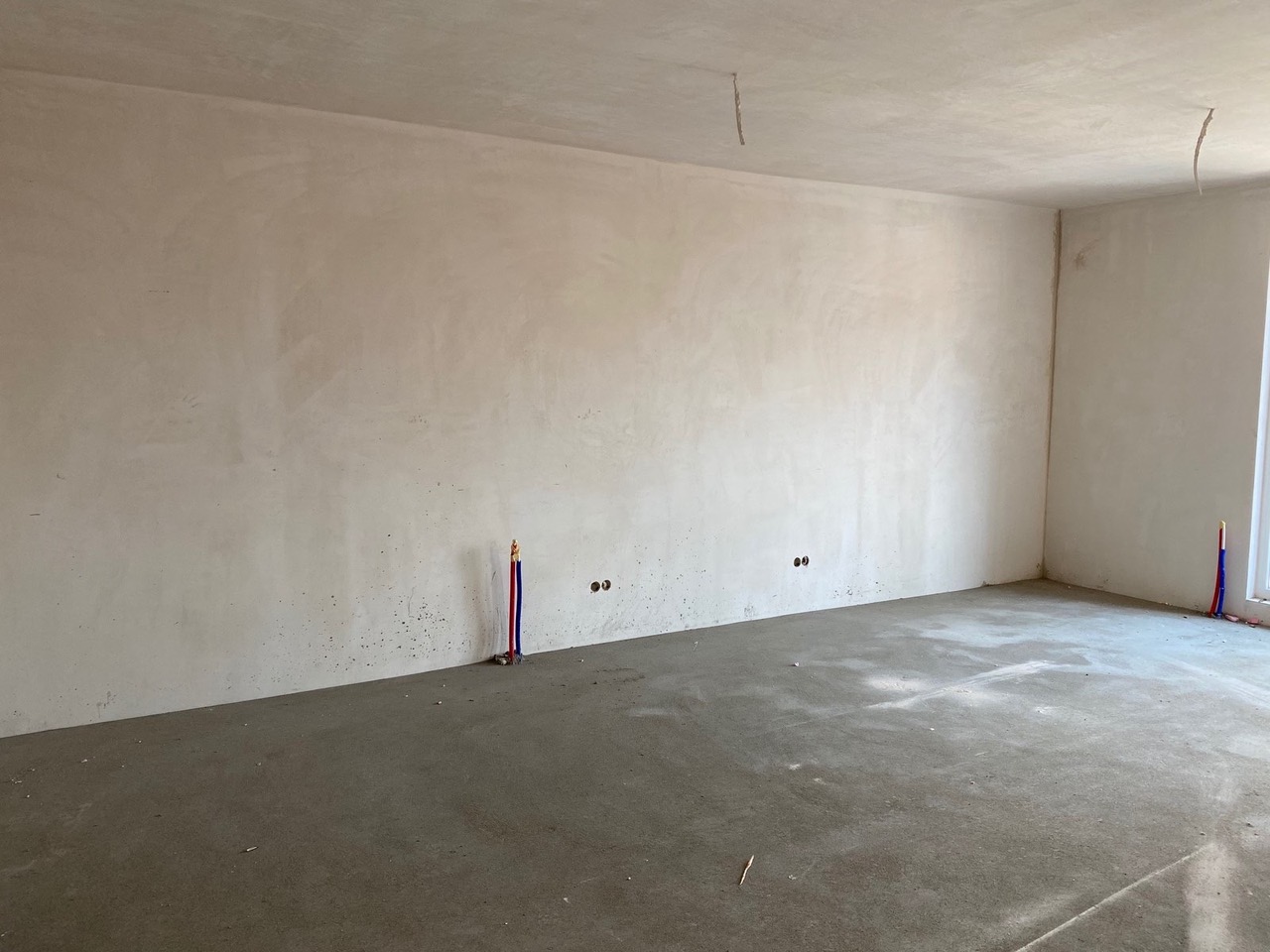

- Мазилки и замазки по апартаментите – 100%

- Входни врати – поръчани и платени от доставчик СОЛИД 55, срок за доставка и монтаж по договор - 30.04.2020

Общите части:

- Гипсови мазилки и замазки – 100% изпълнени

- Гипскартон и окачени тавани в общите части са изпълнени - 30.03.2020

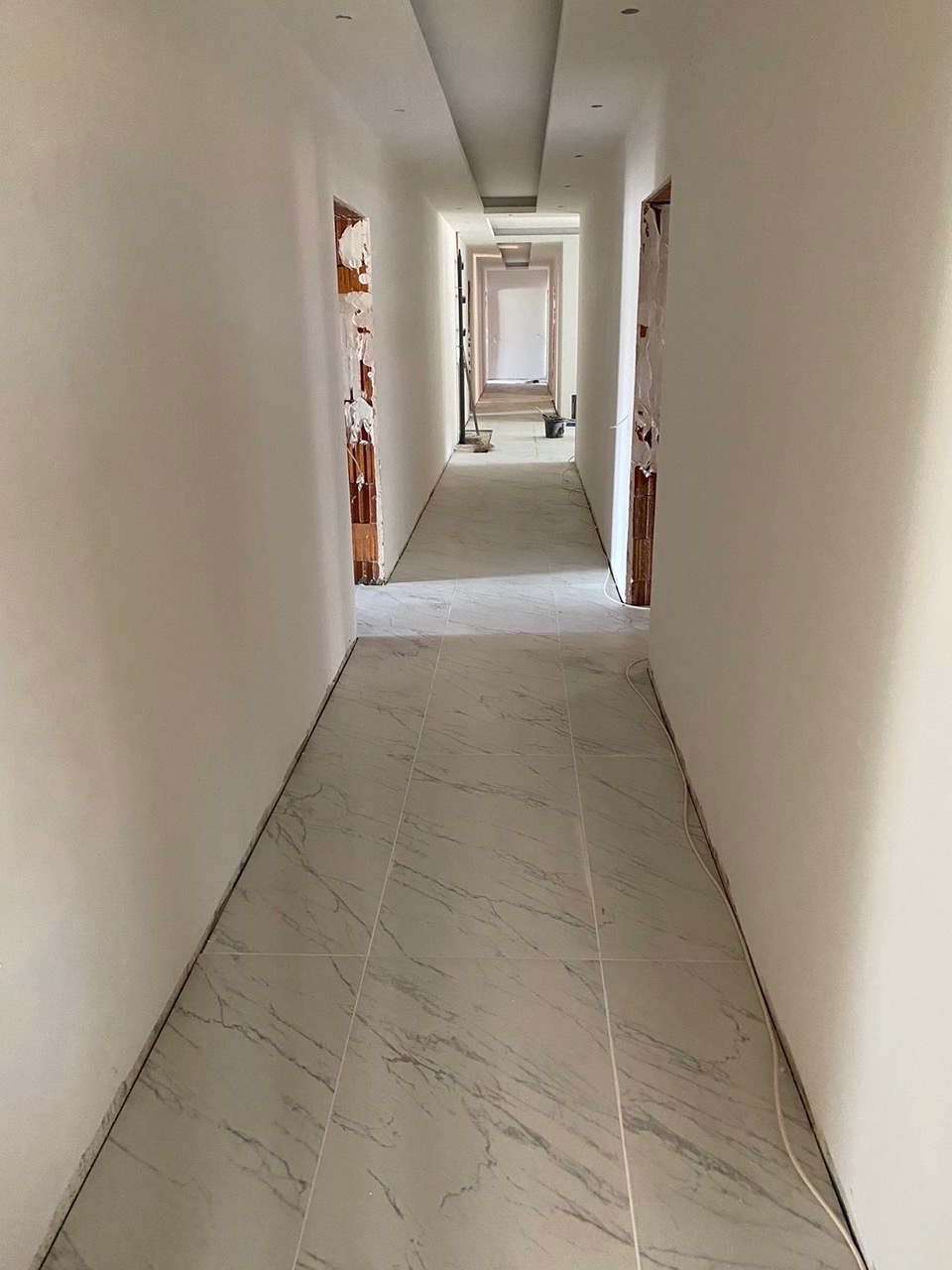

- Настилки в общи части - 70 % - срок на изпълнение – 30.04.2020

- Вътрешни парапети са поръчани – срок на изпълнение и монтаж - 30.04.2020

- Асансьор KONE - доставен на обекта на 30.03.2020, срок на монтаж - 30.04.2020

- Гаражни врати – поръчани и платени от доставчик СОЛИД 55, срок за доставка и монтаж по договор - 30.04.2020

- Външна входна врата – поръчана – срок на доставка и монтаж - 30.05.2020

- Декорации общи части – срок на изпълнение - 30.05.2020

Вертикална планировка и външни връзки:

- Вертикална планировка - срок на изпълнение - 30.06.2020

- Външно електро - възложено и се работи – срок на изпълнение - 15.05.2020

- Външно ВИК - външният водопровод и канал са изградени – предстои въвеждане в експлоатация – прогнозен срок - 15.06.2020

- Газификация - вътрешната газификация е изградена. Включването към външната газоразпределителна мрежа зависи от Овергаз – прогнозен минимален срок - 30.10.2020. Газифицирането на сградата не е обвързано с Удостоверение за разрешение за въвеждане в експлоатация (АКТ 16)

Разполагаме с лимитиран брой свободни апартаменти, гаражи и паркоместа.

За повече информация запознайте се подробно с офертата тук или се свържете с отговорния брокер Спасияна Жезанова на тел: 0882 638 450
